事例紹介

KSI邸

5.5×3間の総二階、延床面積33坪、LO-COバージョンのお宅です。南東角地で日当たりに恵まれています。横長に配置することでウッドデッキや庭のスペースを確保しています。シンプルな形状とすることで、構造的にも強く、日射取得にも有利になります。

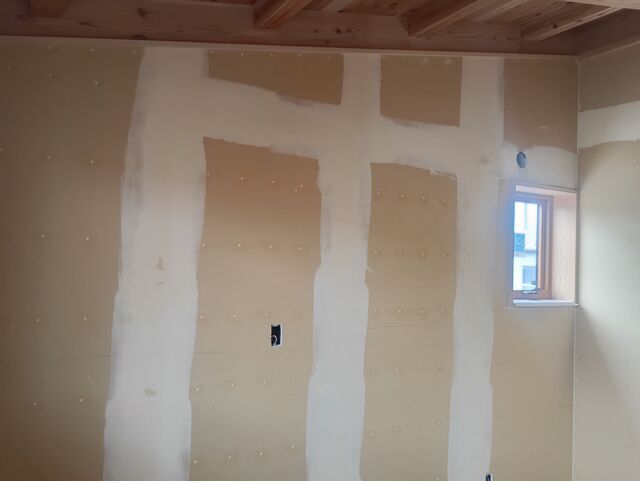

石膏ボードパテ処理

内部では、クロス工事に入り、石膏ボードのジョイント部分をパテ処理しています。
パテの下処理が、仕上がりに大きく影響しますので丁寧に行います。

外装最終確認

足場の解体前に、外部の最終確認を行いました。

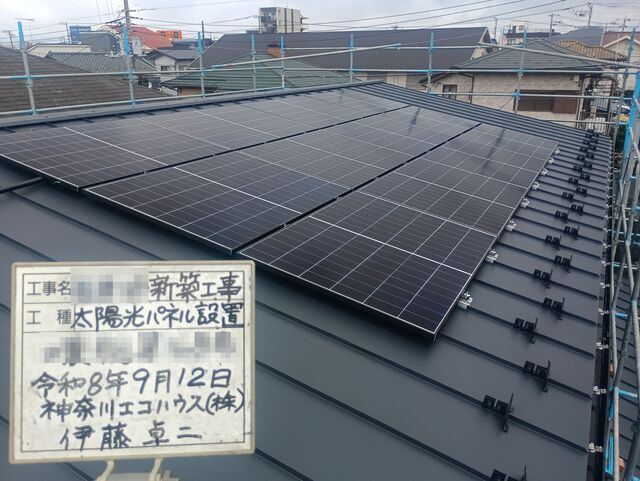

太陽光パネル設置

太陽光パネルを設置しました。

階段施工

階段が施工されました。側桁に段板を差し込む溝を彫り、側桁と反対側の壁で段板を支える構造で、側桁自体は柱・間柱と梁によって支えられます。

胴縁施工

室内の壁は、縦に通っている間柱に横胴縁を取り付け、その上に張る石膏ボードの下地を造ります。

外壁下地の胴縁は、外壁通気層の役割も兼ねています。この胴縁のお陰で土台から軒裏、小屋裏へと通気が出来るのです。そのため、空気の流れを妨げないように取り付けられているか、現場監督が確認を行います。

内部工事

給排水の管を立ち上げました。(青い管)

内部には石膏ボードが搬入されました。

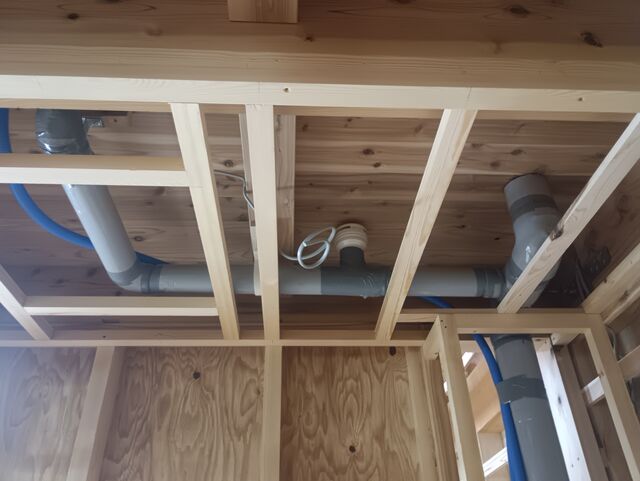

配管工事

配管を取り付ける際、壁や床に穴をあけて管(スリーブ)を通します。現場監督は、見栄えや構造に影響が無いか等を事前に調べ、スリーブの穴をあける箇所すべてを指示します。

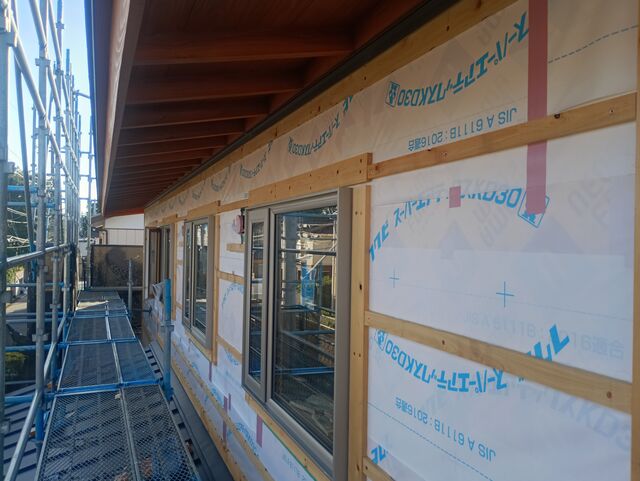

透湿防水シート

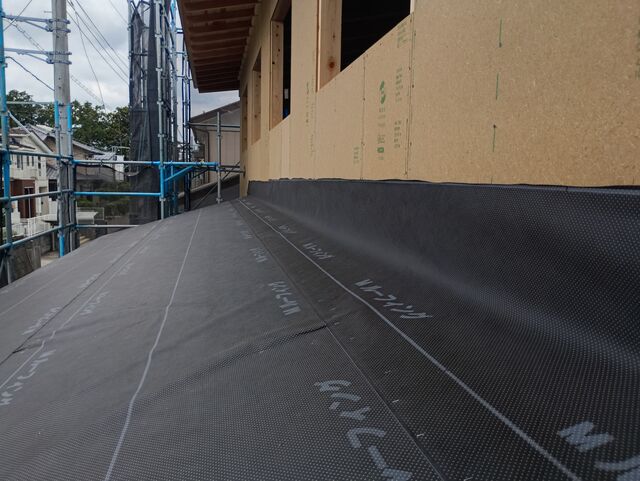

外部では透湿防水シートを張りました。透湿性があり結露を防ぎます。一方で防水性があり、湿気は通しても水を通しません。長期にわたり、外部からの雨水の浸入を許しません。

フローリング施工

床材の凹凸(さね)を合わせ、当て木をして調整しながら叩き、はめ込んでいきます。

金物検査とエコボロン塗布

接合金物の検査を行いました。種類と場所はもちろん、ビスの本数や取りつけ方なども基準に合っているか全箇所チェックし、写真を撮ります。

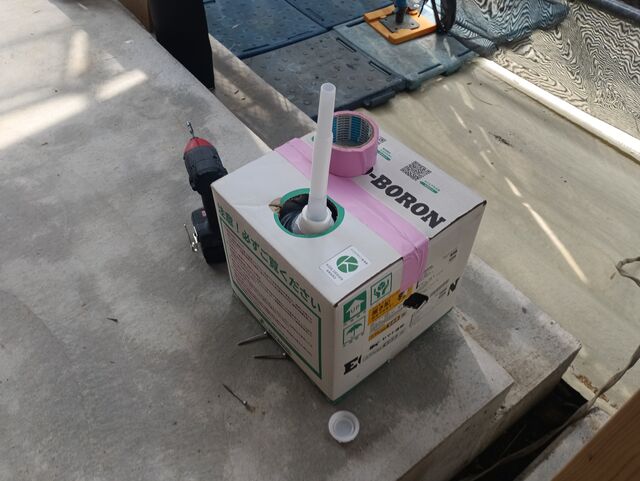

ホウ素系防腐防蟻剤であるエコボロンを塗布しました。通常の防蟻材と違い、揮発しないので、効果が持続する点と有害な物質が室内に入り込まないというメリットがあります。

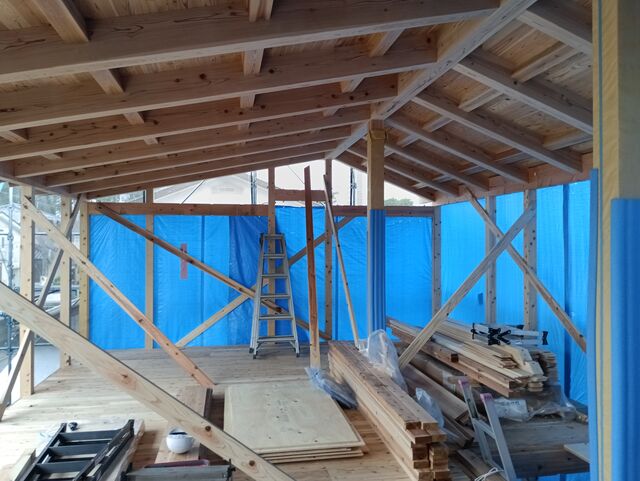

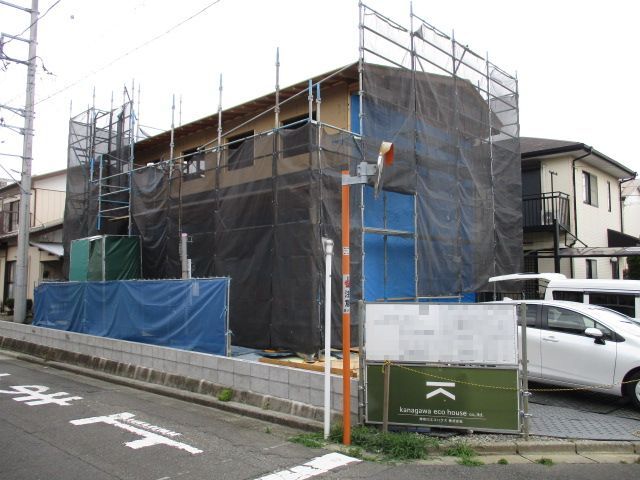

上棟後の外観

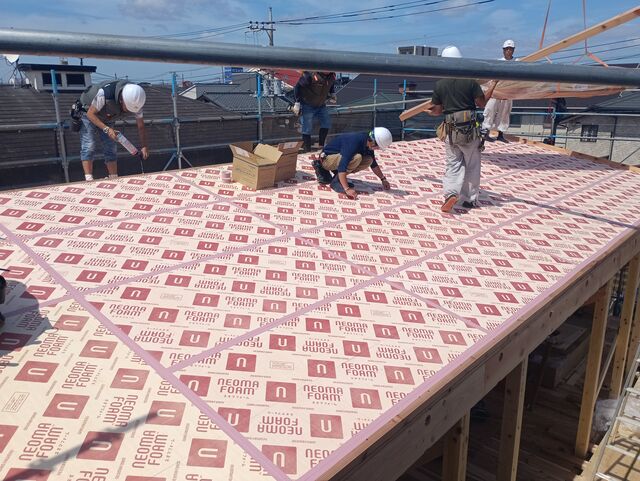

上棟後の外観です。

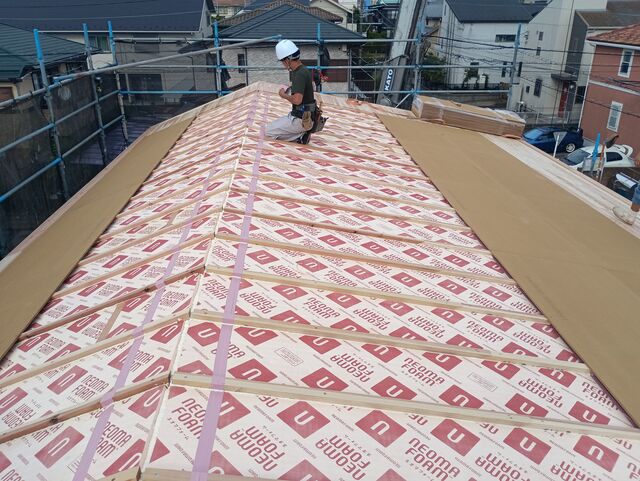

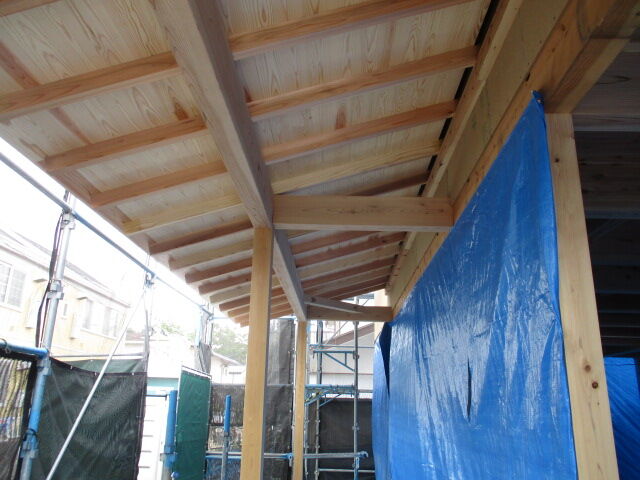

ウッドデッキ上部の屋根にアスファルトルーフィングを張りました。アスファルトルーフィングとは、防水性能を担う屋根の下葺き材です。軒裏は無垢の木目が美しいです。

上棟後の内部

上棟が完了した翌日の建物内部です。

上棟

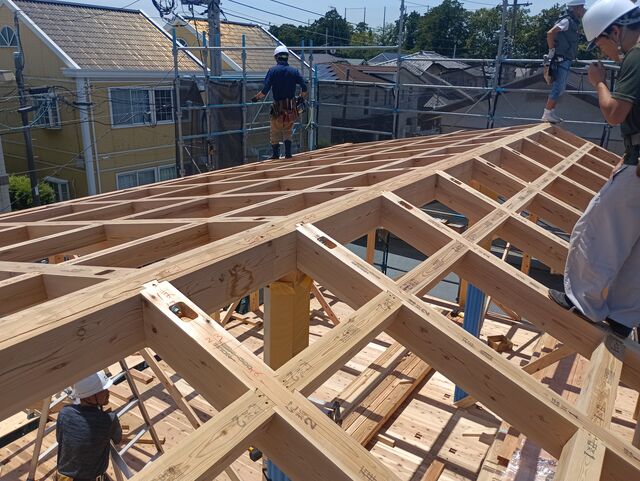

いよいよ上棟です。大工8名で組み立て作業を行っていきます。
まずは1階の柱を建て、2階の梁を組んでいきます。安全に注意しながら作業を行っていきますが、チームワークでスピーディーに組み上がっていきます。

土台敷き

土台には、神奈川県産のヒノキ材を使用します。ヒノキは防虫、防腐性能が高く、シロアリ対策になります。

設備配管

給排水設備の配管工事です。
建物内は、1階の床を造った後では施工性が悪く、外部は、建物完成後だと外壁を汚す恐れがあるので、基礎工事後に施工します。

基礎完成

型枠を外すまでの養生期間をしっかりと取りながら工事を進め、基礎工事がほぼ完了しました。
メンテナンス性に優れた独立型の基礎です。

立ち上がり型枠工事

立ち上がり部分の型枠を組み、断熱材を枠内にセットします。
基礎立ち上がりの内側で断熱を行う基礎断熱を採用しています。

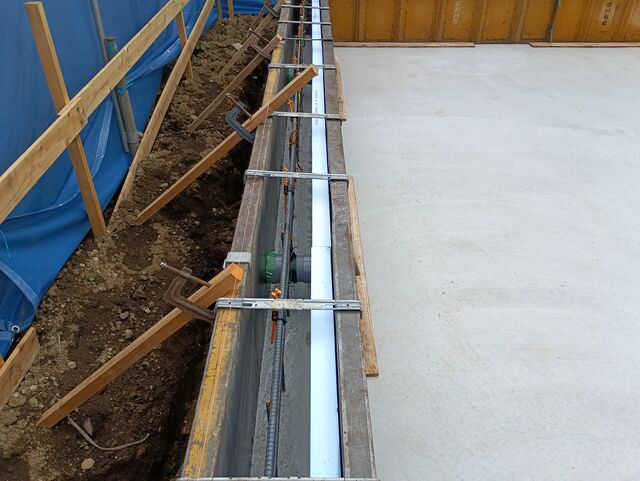

コンクリート打設

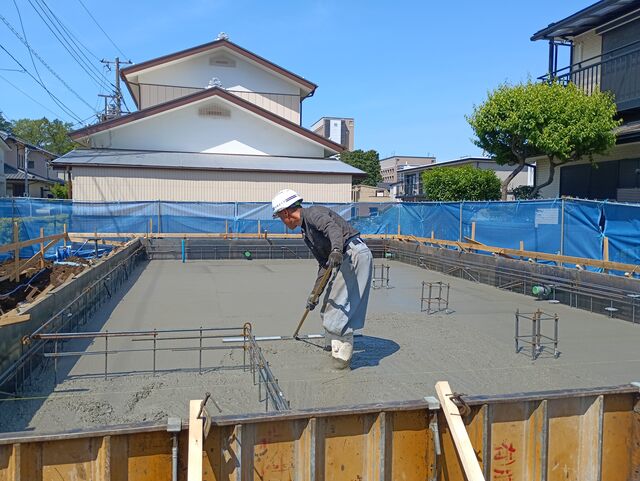

ポンプ車で生コンクリートを型枠の中に流し込みます。
最後はコテで均して仕上げます。いつもながら広い面を手作業でこれだけ平らにする技術には恐れ入ります。見えなくなるのがもったいないようです。

基礎配筋検査

基礎配筋検査を行いました。
鉄筋径、かぶり厚、定着、対角長さなど設計図書との整合性を確認していきます。

捨てコン

基礎コンクリートを作る前に、地盤の上に打設されるコンクリート。
地盤の上に人工的な新しい水平面をつくり、工事はこの面を基準に進められます。墨出しはこの面の上に行われます。

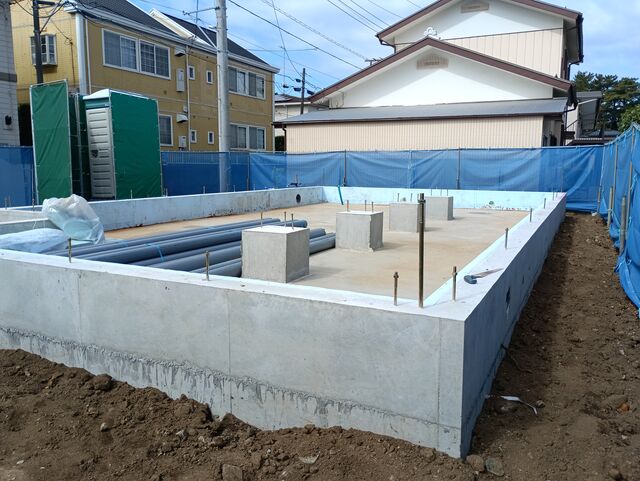

根切り

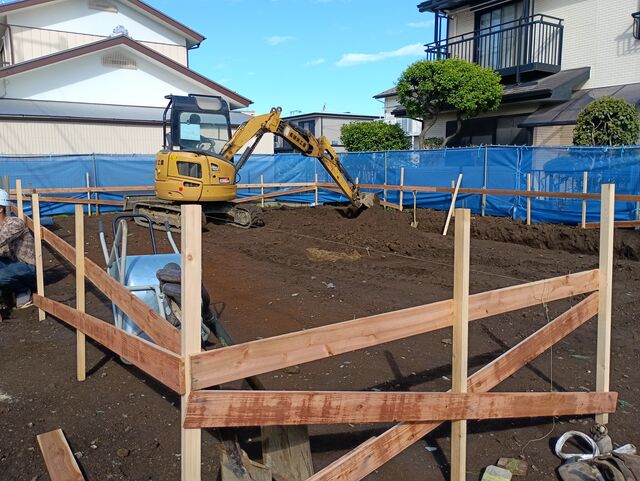

基礎の形状に合わせて地面を掘削していきます。これを根切と言います。

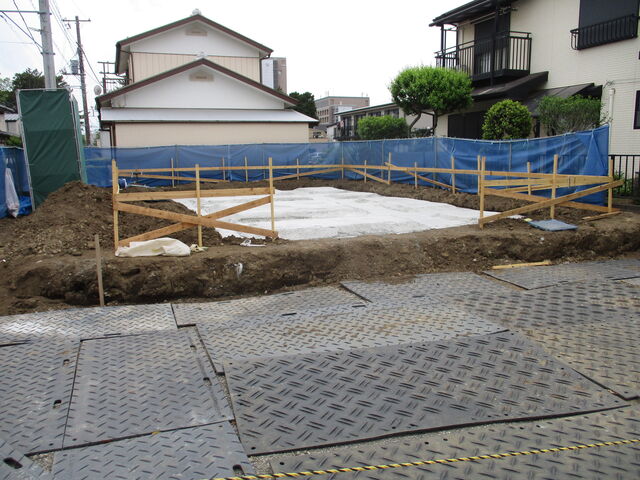

地縄張り

地縄とは、建物外周部の柱を結んだ線上に縄を張ることで、敷地に対して建物がどの位置に建てられるのか確認します。
